2018 Dreieich / DHL Logistikzentrum
... und das erwartete uns vor Ort:
- Bauzeit: 6 Monate
- Fläche: ca. 24.500 m²
- Umbauter Raum: ca. 286.983 m³
- Höhe: bis 22 m
- Entkernung / Sanierung / Abbruch / Reycyling / Absieben / Entsorgen / Erdbau
- Asbestsanierung und KMF-Sanierung
- Abrechen, reyceln, absieben und einbauen von ca. 36000 to Beton
- Abbrechen und Entsorgen von 5.000 to Mauerwerk und 4000 to Ytong
- Ausbauen der Freiflächen 21.000 m²
- Abbauen und Entsorgen von 420 to Pappdächern
- Lösen, laden und Entsorgen ca. 40.000 m³ Boden
Maschineneinsatz:
- 1 Longfrontbagger Reichhöhe 28m
- 5 Bagger von 24 – 60to
- 2 Radlader 4,5m³
- 1 Brechanlage
- 1 Siebanlage
- 1 Planierraupe mit Lasersteuerung

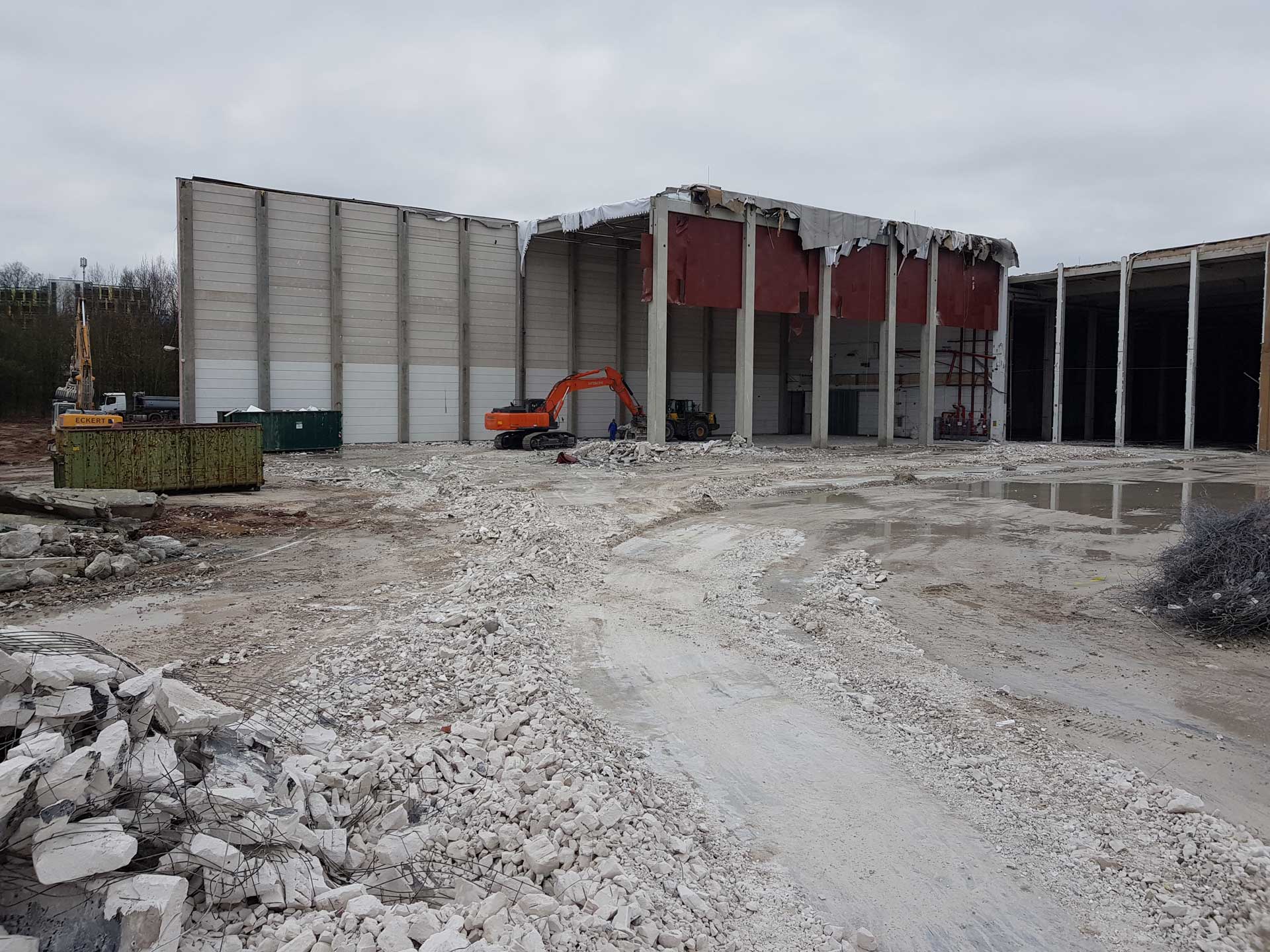

Auf dem bestehenden DHL Logistikzentrum in Dreieich wurde die komplette Bausubstanz abgebrochen sowie Boden abgetragen und Entsorgt für eine Neubebauung.
